Отчёт о строительстве, 09.12.2025
Есть более новая версия: Отчёт о строительстве, 28.02.2026
Кратко

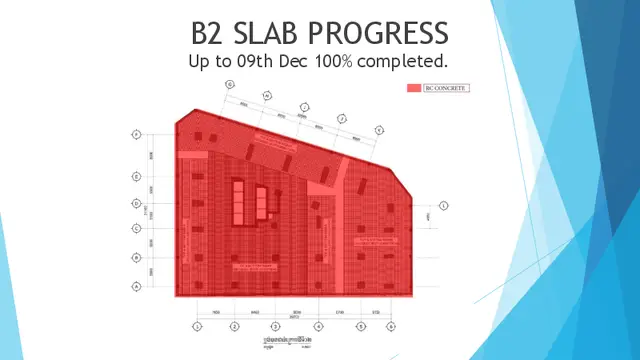

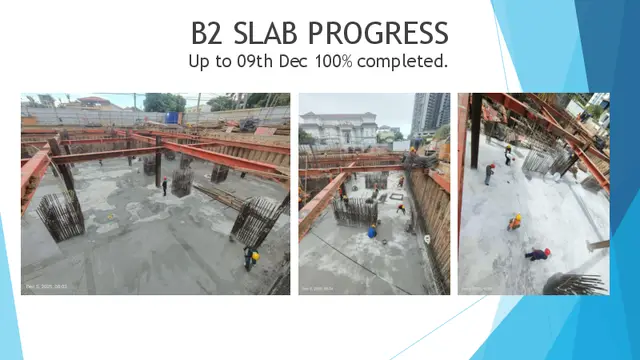

Плита B2 готова; лифтовая шахта 45%; плита B1 — 35%, колонны 20%, подпорная стена 50%.
Ключевые факты
B2 slab 100%Lift core 45%B1 slab 35%B1 retaining wall 50%
